मुग्लिन-पोखरा सडक वर्षाले बेहाल

 |  सोमबार, वैशाख ३१, २०८१

नेपाल समय

नेपाल समय

सोमबार, वैशाख ३१, २०८१

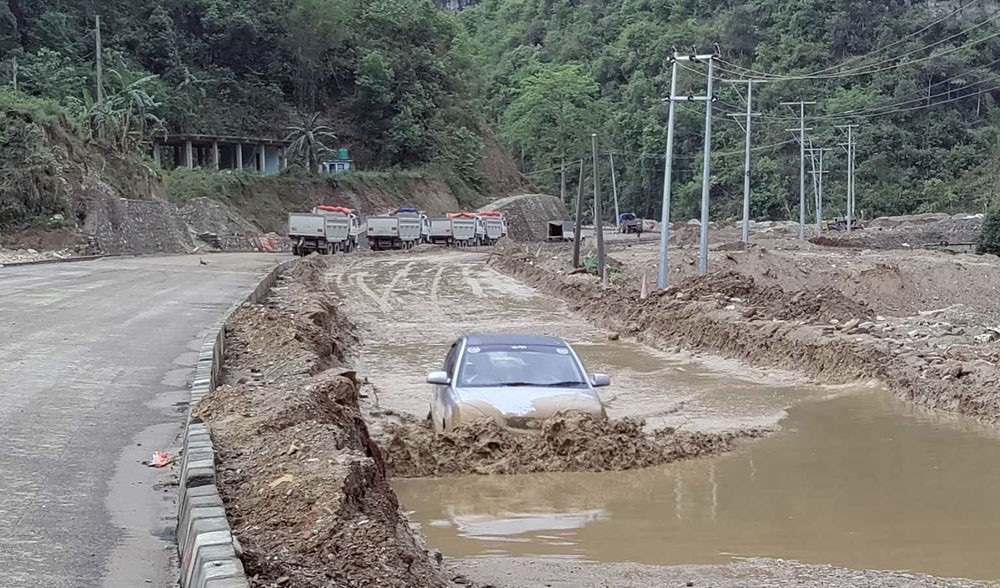

तनहुँ- निर्माणाधीन मुग्लिन-पोखरा सडकखण्ड ढिलाइ हुँदा वर्षामा सर्वसाधारणले सास्ती बेहोर्नुपरेको छ। केही दिनदेखि परेको वर्षाका कारण राजमार्ग हिलाम्य र जलमग्न हुँदा सर्वसाधारणले सास्ती बेहोरेका हुन्।

National life

मुग्लिन-पोखरा सडक योजनाको पश्चिम खण्डअन्तर्गत तनहुँको म्याग्देका विभिन्न भाग हिलाम्य हुँदा सवारीसाधन सञ्चालनमा कठिनाइ भएको छ। म्याग्दे गाउँपालिकाको मौरीओडार, थर्पुलगायत ठाउँमा सवारीसाधन तथा पैदल यात्रामा समस्या बढेको स्थानीय बताउँछन्।

'दुईपाङ्ग्रे सवारीसाधनलाई निकै सास्ती हुने गरेको छ। हिलोका कारण चिप्लिएर दुर्घटनासमेत हुने गरेको छ', म्याग्दे-४ मनहरिका गौरवराज रानाले भने। पानी परेपछि म्याग्देका विभिन्न ठाउँमा आवागमनमा निकै सास्ती हुने गरेको भन्दै निर्माणमा ढिलासुस्ती हुँदा नागरिकलाई सास्ती भएको उनको भनाइ छ।

रानाका अनुसार थर्पु बजारबाट अकला मन्दिरसम्मको भागमा काम नहुँदा समस्या भएको छ। अधिकांश ठाउँमा एकतर्फी कालोपत्र भए पनि थर्पु बजारबाट अकलासम्मको भागमा कामको गति शून्य रहेको उनको भनाइ छ। उनले भने, 'म्याग्देको रिठ्ठेपानीमा सडक नै जलमग्न छ। साना सवारीसाधन आवतजावतमा समस्या हुँदै आएको छ।'

बढ्दै छन् वैकल्पिक सडकमा यात्रु
मुग्लिन-पोखरा सडक प्रयोग गर्दै पोखरातर्फ जानेले भने वैकल्पिक सडक प्रयोग गर्न सक्छन्। यो सडकमा धुलो र हिलोले सास्ती खेप्न थालेपछि सर्वसाधारणले वैकल्पिक मार्ग प्रयोग गर्न थालेका छन्।

Laxmi sunrise bank
kumari

सदरमुकाम दमौलीको भोर्लेटारचोकबाट कलेस्ती, लमजुङको मध्य नेपालको दुइपिप्ले, न्यौपानेवेशी, कास्कीको रुपा गाउँपालिकाको पोल्याङ, देउराली, राजाको चौतारा, पोखरा महानगरपालिकाको शिशुवा हुँदै पोखरा निस्कन सकिन्छ।

यो सडक पूरै कालोपत्र गरिएको छ। धुलो र हिलोको सास्ती रहेकाले आफू यही मार्ग हुँदै पोखरा आवतजावत गर्ने गरेको दमौलीका सुदीप मोहम्मदले बताए। उनले भने, 'अहिलेको अवस्थामा पृथ्वीराजमार्ग हुँदै पोखरा जानसक्ने अवस्था छैन। वैकल्पिक सडक प्रयोग गरी पोखरा जाने गरेको छु। बाटो सफा छ, कालोपत्र छ। धुवाँधुलो केही छैन।'

पोखराबाट आउँदा तालचोकबाट बेगनास तालछेउ हुँदै भोर्लेटार र लमजुङ सुन्दर बजार हुँदै गोरखाको पालुङटार र बाह्रकिलो हुँदै आँबुखैरेनी निस्कने वैकल्पिक बाटोको समेत प्रयोग भइरहेको छ।

पृथ्वीराजमार्गको अवस्थाका कारण आजभोलि धेरैजसो साना तथा निजी सवारीसाधन यही बाटो हुँदै आवजावत गर्नेक्रम बढेको छ। पर्यटक बससमेत यही बाटो हुँदै पोखरा पुग्ने र पोखराबाट दमौली हुँदै काठमाडौं जाने गरेका छन्। दमौलीबाट पृथ्वीराजमार्ग हुँदै पोखरा जाँदा ४९ किलोमिटर दूरी छ भने दमौलीबाट पोल्याङ हुँदै पोखरा पुग्न ५९ किलोमिटर पर्दछ।

पश्चिम खण्डमा प्रगति निराशाजनक काम
मुग्लिन-पोखरा सडकको पूर्वी खण्डमा केही प्रगति भए पनि पश्चिम खण्डमा प्रगति निराशाजनक छ। पूर्वी खण्डअन्तर्गत आँबुखैरेनीबाट जामुनेसम्म ५६ र पश्चिम खण्डअन्तर्गत जामुनेबाट पोखरासम्म २३ प्रतिशत प्रगति भएको पूर्वी खण्डका इञ्जिनियर विष्णुप्रसाद पाण्डेले जानकारी दिए।

उनका अनुसार पूर्वी खण्डको म्याद अवधि वैशाख २ गतेदेखि सकिएको छ भने पश्चिम खण्डको म्याद चार महिना बाँकी छ। पूर्वी खण्डको म्याद सकिए पनि कामलाई निरन्तरता दिइएको पाण्डेले बताए। यो खण्डमा विसं २०७७ माघ १७ गते सम्झौता भइ विसं २०७८ बैशाख २ गतेदेखि काम सुरु भएको थियो। पूर्वी खण्डको ठेक्का चाइना कम्युनिकेशन कन्स्ट्रक्सनले पाएको थियो।

पश्चिम खण्डको म्याद अवधि विसं २०८१ भदौ १२ गतेसम्म रहेको छ। यो खण्डमा विसं २०७८ जेठ २ गते सम्झौता भई विसं २०७८ भदौ १२ गतेदेखि काम सुरु भएको थियो। यो खण्ड निर्माणको जिम्मा चिनियाँ कम्पनी यनहुइ काइयुयान हाइवे एन्ड ब्रिज कन्सट्रक्सनले पाएको छ।    -रासस
